混凝土浇筑记录表
每次浇筑逐条登记:浇筑部位、强度等级、方量、坍落度与试块留置,与试块送检单逐条对应,按月打印 A4 台账。
填写记录按制式台账逐栏填写,一次记一条
记录日历切换月份查看各月填写情况
已填记录误录可删除,翻月查看历史
混凝土浇筑记录表怎么填写(共 6 步)
- 填日期与浇筑部位(写到轴线与构件)
- 选强度等级,填到场方量(与送货单对得上)
- 填实测坍落度与浇筑方式
- 填试块留置(标养 / 同条件各几组)
- 有异常的写清问题与处理经过
- 填记录人,点「记一笔」;月底打印、签字、随质量资料归档
逐栏填写说明
| 填写项 | 怎么填、注意什么 |
|---|---|
| 日期 | 浇筑当天的日期;补记历史记录可展开日历挑日期 |
| 浇筑部位 | 写到轴线与构件(如「3 层顶板梁板,5~12 轴」),只写「3 层」没法对试块 |
| 强度等级 | 按配合比通知单的设计等级选,与送货单一致 |
| 浇筑方量 | 填到场实际方量(m³),与送货单、泵送记录对得上,不要凭估计 |
| 实测坍落度 | 到场即测如实记录(如 160mm);超出允许范围的写处理经过 |
| 浇筑方式 | 按实际方式选:泵送 / 塔吊吊运 / 溜槽 / 人工转运 |
| 试块留置 | 写清各留几组(如「标养 2 组、同条件 1 组」),与送检委托单逐条对应 |
| 浇筑情况 | 正常 / 问题已处理 / 问题待处理;未发现问题也是有效记录 |
| 问题与处理 | 写清现象与处置:堵管复泵、坍落度超差退场、降雨留施工缝等 |
| 记录人 | 填实际记录的施工员或试验员;技术负责人定期签字确认 |
| 备注 | 可记见证取样、连续浇筑起止时间、当晚养护安排等 |
填写频次与保存
每次浇筑单独一条(同一部位分几次浇就记几条),浇筑当天填;按月打印、技术负责人签字,随施工技术资料归档。
检查时主要看什么
- 每次浇筑是否单独成条(不按天合并)
- 方量、试块留置是否与送货单、送检委托单逐条对得上
- 异常处置是否有闭环(发现→处理→结果)
常见错误(会被检查指出的写法)
- 部位只写楼层不写轴线,试块对不上部位
- 方量凭估计,与送货单对不上
- 试块留置数与送检单不一致,追溯断链
一次浇筑一条,别按天合并
浇筑记录的价值在于「这一条能对上哪次进场、哪个部位、哪几组试块」。同一天浇了顶板和构造柱就是两条;同一部位分两次浇完(先浇墙后浇板)也是两条,条次与浇灌令、混凝土送货单一一对应。按天合并成一行,试块送检单就没法逐条对上,追溯链就断了。
试块留置怎么填
| 试块类型 | 养护与用途 |
|---|---|
| 标准养护试块 | 标养 28 天送检,用于判定混凝土强度是否达到设计等级 |
| 同条件养护试块 | 与现场结构同样环境养护,用于确定拆模、张拉等后续工序时间 |
| 见证取样试块 | 按当地质监要求由监理见证取样送检,组数以见证取样单为准 |
本表只登记「留了几组、什么养护条件」;混凝土强度是否合格以检测机构出具的检测报告为准,不在记录里自行判定。
和施工日志、监理旁站记录怎么分工
施工日志按天记现场整体情况(干了什么、多少人、天气),浇筑记录按次记一处结构的混凝土详情(部位、等级、方量、试块),监理旁站记录由监理记旁站看到的过程。三份记录相互印证但不互相替代:浇筑记录与试块送检单、送货单构成质量追溯链,是分部工程验收时最常被翻的资料。
最常被检查追问的四件事
- 部位写得不具体:只写「3 层」不行,要写到轴线与构件(如「3 层顶板梁板,5~12 轴」),否则试块对不上部位;
- 方量凭估计:方量与送货单、泵送记录对不上,是最常见的追溯断点;
- 坍落度没实测:到场即测并如实记录实测值,超差的处理经过(退场、调整)要写清;
- 试块留置数与送检单对不上:留置几组、什么条件养护,要能与送检委托单逐条对应。
台账难的不是格式而是坚持:浇筑当天说「明天补」,月底凭印象一次补齐的记录经不起与送货单对账。这里手机 30 秒记一笔,数据自动按月归档,月底一键打印带填写规范与签字栏的 A4 台账,施工日志在这里配套使用。

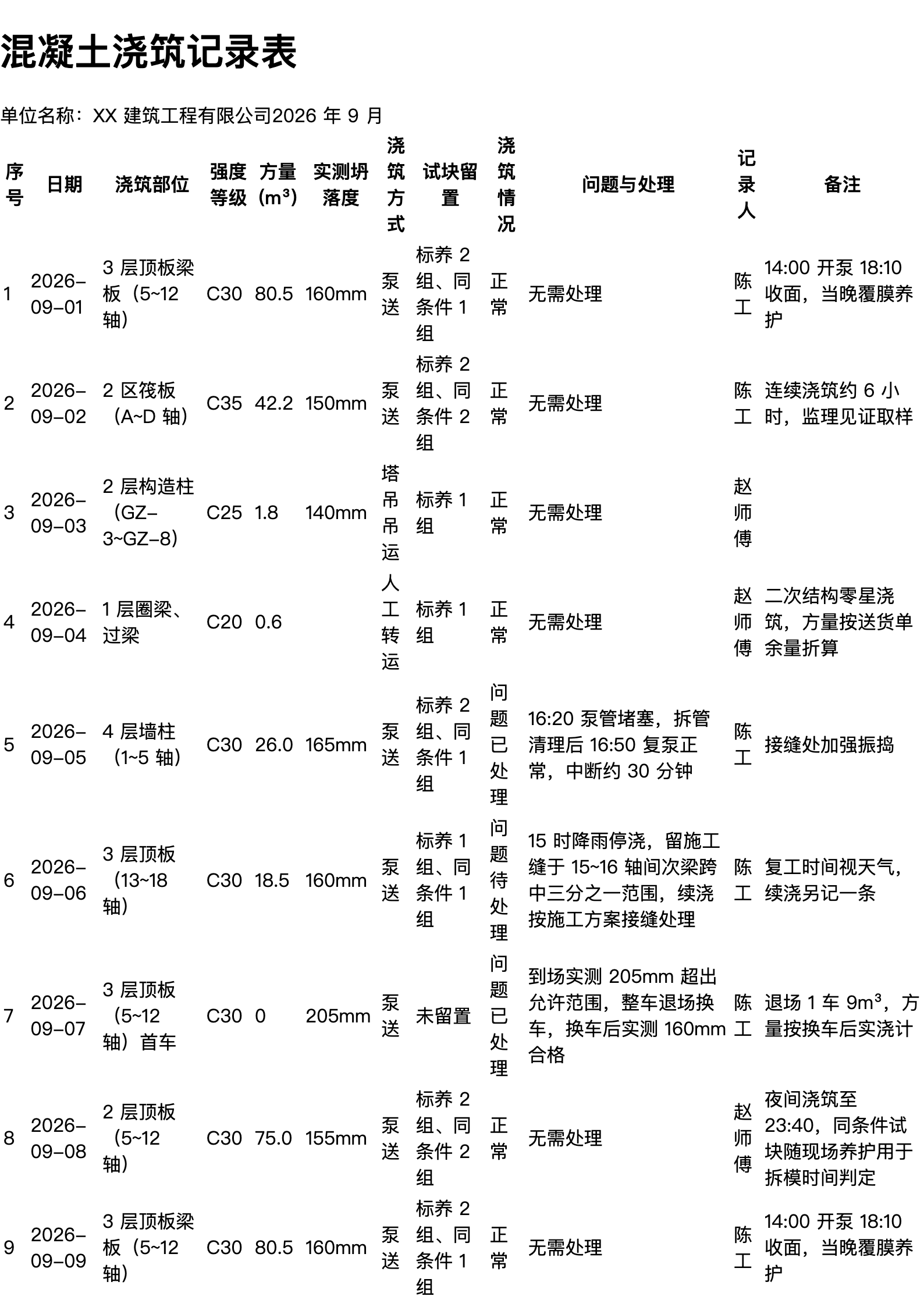

打印范本A4 版式,签字后即可归档
常见问题
混凝土浇筑记录要记哪些内容?
核心六项:浇筑日期、部位(轴线+构件)、强度等级、方量、坍落度、试块留置。再补浇筑方式与异常处置,就是一份完整的质量过程记录。
一天浇两次怎么记?
每次浇筑单独一条。同一天浇了顶板和构造柱是两条;同一部位分两次浇完(先浇墙后浇板)也是两条——条次要与浇灌令、送货单、试块逐条对应,这是追溯链的骨架。
试块留置怎么填?
写清留置组数与养护条件,如「标养 2 组、同条件 1 组」。组数按设计与规范要求执行;实行见证取样的,送检组数以见证取样单为准,可在备注注明监理见证情况。
强度合格不合格要在这张表上写吗?
不要。本表只登记「浇了什么、留了几组」,混凝土强度是否合格以检测机构出具的检测报告为准,记录里不自行判定——写了反而越位。
坍落度超差怎么记?
到场即测、如实记录实测值,处理经过写进「问题与处理」:退场换车、或按约定调整后使用。只写「正常」不写实测值,追溯时说不清到场状态。
浇筑中途下雨怎么记?
按实际情况记:停浇时间、已浇部位、留下的施工缝位置与后续处理(按施工方案接缝处理)。这条记录与复工后的续浇记录前后呼应,才是完整闭环。
和施工日志有什么区别?
施工日志按「天」记现场整体情况(干了什么、多少人、天气),浇筑记录按「次」记一处结构的混凝土浇筑详情(部位、等级、方量、试块)。两份都要,互相印证但不互相替代。
和监理旁站记录、浇灌令什么关系?
旁站记录由监理记「旁站看到的过程」,浇灌令是浇筑前的许可手续,本表是施工方的浇筑实况登记。三者分工不同,验收资料里各有各的位置,谁也不能替谁。
记录要保存多久?
随施工技术资料归档,一般保存至工程竣工之后(很多单位按工程寿命保存)。浇筑记录是结构质量追溯的原始凭证,试块出了问题第一时间翻的就是它。
这个表有强制要求吗?
混凝土结构工程施工质量验收规范要求对混凝土浇筑形成记录,试块留置与见证取样按规范和当地质监要求执行。本表用于施工单位内部留痕与归档,不替代法定的见证取样送检流程,具体要求以当地质监站及监理规定为准。
