危险作业审批记录表
动火、有限空间、高处、吊装、临时用电等危险作业逐次审批:风险、安全措施、起止时间、监护人与审批人,按月打印 A4 台账。
填写记录按制式台账逐栏填写,一次记一条
记录日历切换月份查看各月填写情况
已填记录误录可删除,翻月查看历史
危险作业审批记录表怎么填写(共 6 步)
- 填作业类型与地点(动火 / 有限空间 / 高处 / 吊装 / 临时用电等)
- 写作业内容与主要风险
- 逐项写清安全措施(气体检测、清理可燃物、隔离警戒、防护用品、监护安排)
- 填作业起止时间(当日当次有效或跨天)
- 填申请人、监护人、审批人,选状态(已完工 / 作业中 / 已延期 / 已终止)
- 点「记一笔」;月底打印台账,三方签字后归档
逐栏填写说明
| 填写项 | 怎么填、注意什么 |
|---|---|
| 日期 | 作业当天日期;补记历史记录可展开日历挑日期 |
| 作业类型 | 按实际类型选;不同类型安全措施差别很大,别混填 |
| 作业地点 | 写具体部位(如 污水处理站 1 号池、3 号楼外墙 5 米处) |
| 作业内容 | 写干什么、大概多久(如 支架焊接加固,约 2 小时) |
| 主要风险 | 写清可能的事故类型(火灾、中毒窒息、高处坠落、触电) |
| 安全措施 | 逐项写实:气体检测数据、监护人、清理可燃物、隔离警戒、防护用品 |
| 作业起止时间 | 一般当日当次有效;跨天作业写明起止日期,未完工需重新审批 |
| 申请人 | 填实际申请作业的班组长或作业负责人 |
| 监护人 | 有限空间、动火必须设专人监护;这栏空着是重大风险点 |
| 审批人 | 按单位制度的审批权限签批(如安全负责人、主要负责人) |
| 状态 | 已完工 / 作业中 / 已延期 / 已终止;延期与终止原因写备注 |
| 备注 | 延期与终止原因、复查情况、重新审批时间 |
填写频次与保存
先审批后作业:作业前完成审批与安全措施落实并逐项核对;作业票一般当日当次有效,未完工需重新审批或办理延期。月底打印、签字、归档。
检查时主要看什么
- 是否先审批后作业(有没有「作业完再补票」)
- 监护人是否落实到具体的人
- 有限空间气体检测数据、动火作业后复查是否记录
常见错误(会被检查指出的写法)
- 作业票写「安全措施已落实」但看不到具体措施
- 当天未完工不重新审批,拿旧票接着干
- 监护人一栏空着或只写岗位
危险作业审批表怎么填:八个必填要素
| 要素 | 填写要点 |
|---|---|
| 作业类型与地点 | 动火、有限空间、高处、吊装、临时用电、动土、断路;地点写到具体部位 |
| 作业内容 | 干什么、大概多久(如「支架焊接加固,约 2 小时」) |
| 主要风险 | 火灾、爆炸、中毒窒息、高处坠落、触电、物体打击等 |
| 安全措施 | 逐项写实:气体检测、清理可燃物、隔离警戒、防护用品、监护安排 |
| 起止时间 | 写清当日当次有效,还是跨天(跨天需注明起止日期) |
| 申请人 / 审批人 | 审批权限按单位制度(一般由安全负责人或主要负责人签批) |
| 监护人 | 有限空间、动火等作业必须设专人监护,名字要落实 |
| 状态与备注 | 完工 / 作业中 / 已延期 / 已终止;延期与终止原因写进备注 |
「可以开几天」「当天填当天作业可以吗」
这是下拉里问得最多的两个问题,答案是:作业票的有效期由单位制度与作业类型共同决定,但有两条例必须守住——
- 先审批后作业:安全措施落实并经审批人签字确认之后才能开工,「当天填当天作业」在流程完整的条件下是可以的(很多单位就是班前办票、当班作业),但绝不允许「作业完再补票」;
- 当日当次有效是通行做法:动火、有限空间这类高风险作业,作业票通常当日当次有效;当天未完工的,需要重新办理审批(或在票面上办理延期并延长监护),不能拿昨天的票干今天的活。
至于「能开几天」,吊装、临时用电等作业票可能覆盖一个作业周期(如 3 天),但每天作业前都要重新确认安全条件。以当地应急管理部门与行业规范为准。
七类危险作业的安全措施要点
| 作业类型 | 措施要点 |
|---|---|
| 动火作业 | 清理周边可燃物、配备灭火器材、设置动火监护人、作业后留人复查 30 分钟以上 |
| 有限空间作业 | 先通风、再检测、后作业:氧含量 19.5%~23.5%、可燃气体与有毒气体合格;专人监护、系安全绳、必要时正压呼吸器 |
| 高处作业 | 作业平台与脚手架验收合格、系挂双钩安全带、下方设警戒区防落物 |
| 吊装作业 | 吊具索具检查、划定吊装区、专人指挥、禁止人员在吊臂下停留或穿越 |
| 临时用电 | 一机一闸一漏保、线路架空或穿管、配电箱上锁并挂警示标识、每日检查 |
| 动土作业 | 查明地下管线、放坡或支护、设置围挡与警示 |
| 断路作业 | 设置警示标志与绕行指示、夜间加反光与警示灯 |
有限空间是最容易出事的一类
统计上,有限空间作业事故中相当一部分是「盲目施救」导致的伤亡扩大——一人晕倒、多人下去救,结果一起中毒窒息。所以这条要写死并培训到位:发现人员昏迷,严禁未做防护就下井施救,应先通风检测、佩戴正压呼吸器、系好安全绳并在外部人员配合下施救。审批表里「监护人」一栏必须是具体的人,不能空着或只写岗位。
依据与适用范围
本表依据《中华人民共和国安全生产法》以及动火作业、有限空间作业、高处作业、起重吊装、施工现场临时用电等专项安全规范(含 GB 30871 化学品生产单位特殊作业安全规范、GB 8958 缺氧危险作业安全规程等参照口径)编制。适用范围:工厂、工地、物业、市政等存在危险作业的生产经营单位。具体要求以当地应急管理部门与行业主管部门规定为准;高危行业(危化、矿山、金属冶炼)另有更严格的作业票制度,本表不能替代法定的作业许可与审批体系。

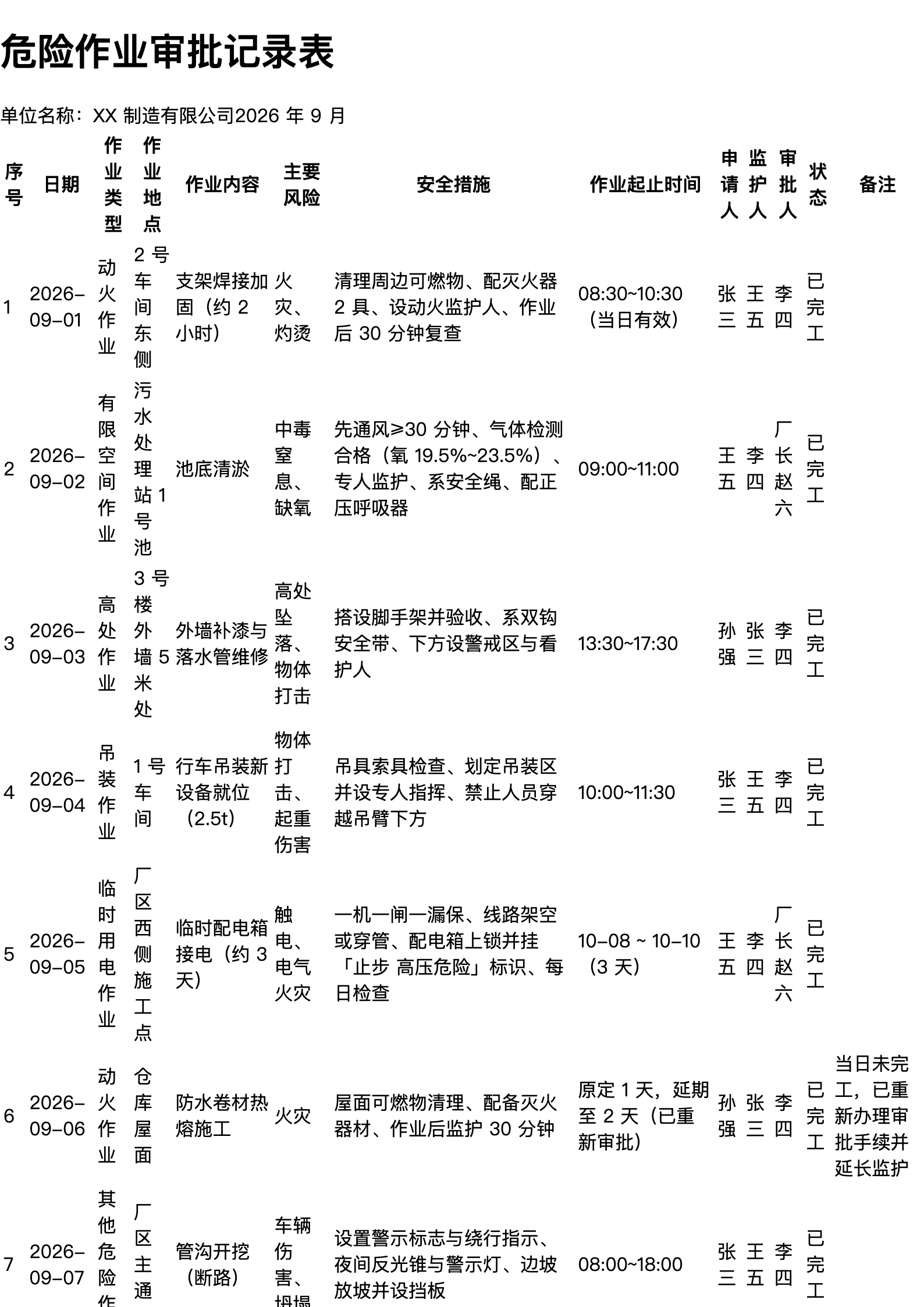

打印范本A4 版式,签字后即可归档
常见问题
危险作业审批表怎么填?
八个要素:作业类型与地点、作业内容、主要风险、安全措施、起止时间、申请人与审批人、监护人、状态与备注。其中安全措施要逐项写实(气体检测数据、清理可燃物、隔离警戒、防护用品、监护安排),写「已落实安全措施」这类空话等于没写。
危险作业审批表可以开几天?
作业票的有效期由单位制度与作业类型决定:动火、有限空间等高风险作业通常当日当次有效;吊装、临时用电等可能覆盖一个作业周期(如 3 天),但每天作业前都要重新确认安全条件。当天未完工的,需重新办理审批或办理延期并延长监护。以当地规定为准。
当天填当天作业可以吗?
在流程完整的条件下可以——很多单位就是班前办票、当班作业。但必须「先审批后作业」,绝不允许作业完成后再补票;补票的记录在时间逻辑上说不通,事故调查中会被直接认定违章。
哪些作业算危险作业?
常见七类:动火作业、有限空间作业、高处作业、吊装作业、临时用电作业、动土作业、断路作业。危化、矿山等行业的特殊作业范围更广(如盲板抽堵、断路、爆破),以 GB 30871 等专项规范与本单位制度为准。
有限空间作业要注意什么?
铁律是「先通风、再检测、后作业」:通风后检测氧含量(19.5%~23.5%)、可燃气体与有毒气体,合格方可进入;作业全程专人监护、系安全绳,必要时佩戴正压式呼吸器。特别注意:发现人员昏迷,严禁未做防护就下井施救——盲目施救造成伤亡扩大是这类事故的典型模式。
动火作业后要注意什么?
作业结束后应留人监护并复查现场 30 分钟以上,确认无残火、无阴燃后再离开。动火点周边可燃物要提前清理或覆盖,现场配备足够灭火器材,这些都要写进「安全措施」并在作业后记录复查情况。
监护人有什么要求?
监护人必须是具体的人(写姓名,不能只写岗位),作业期间不得离开现场、不得兼做其他工作,发现异常立即停止作业。监护人是有限空间、动火作业审批表里最不能空的一栏。
作业条件不满足怎么办?
立即停止作业并在记录里体现:状态选「已终止」,备注写明原因(如气体检测不合格)与后续安排(挂牌封闭、待专业单位处置后重新审批)。这类「终止记录」恰恰证明制度在起作用,不要因为「没干成」就不记。
危险作业审批记录要保存多久?
行业通行做法至少保存 3 年;涉及事故或重大隐患的作业票应长期保存。以当地应急管理部门与行业主管部门要求为准。
这个表有强制要求吗?
《安全生产法》要求对危险作业安排专门人员进行现场安全管理、落实安全措施并如实记录;动火、有限空间等作业另有专项规范(如 GB 30871、GB 8958)。本表按行业通行口径编制,不能替代高危行业法定的作业许可与审批体系,具体要求以当地应急管理部门规定为准。
